电力“双保险”护航全球最快动车组“CR450”启航

发布时间:2025年06月14日19:09 来源: 荆楚网 ​(湖北日报网)

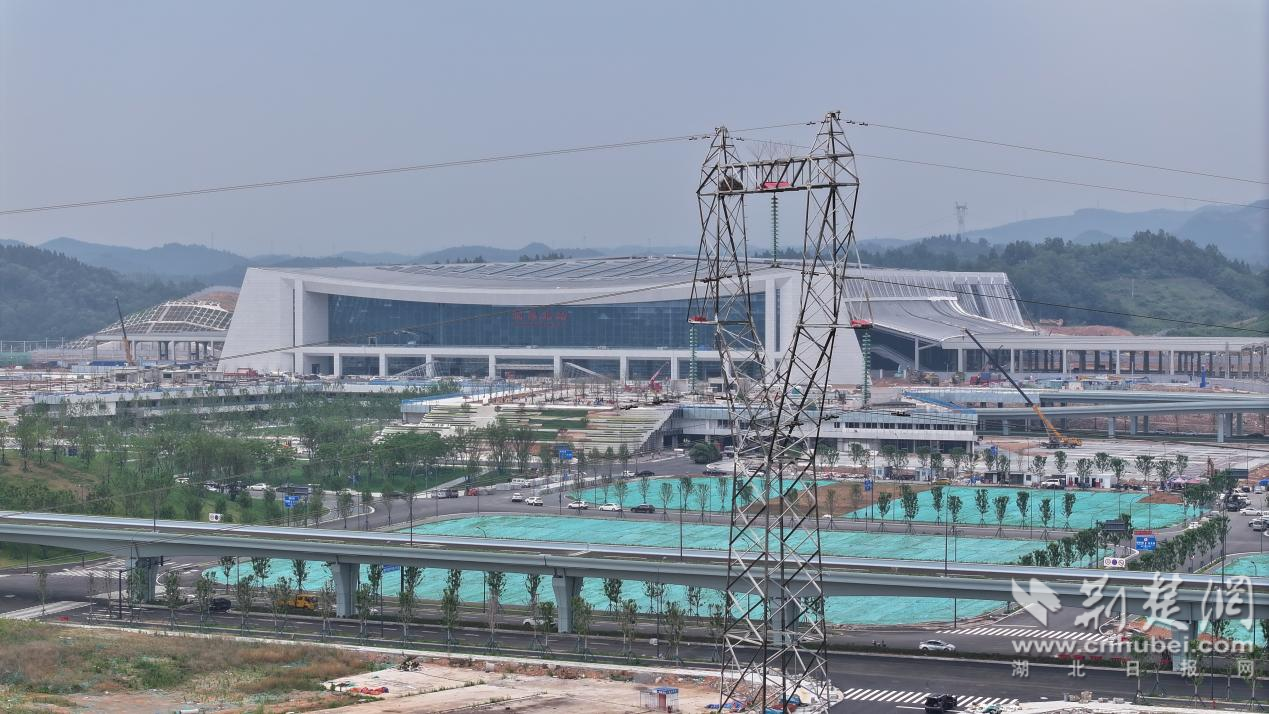

荆楚网(湖北日报网)讯(通讯员方运宇、张蔚蓝)6月14日,沿江高铁宜昌北牵引站220千伏外部供电工程成功送电,实现了牵引站双回路供电,为全球最快动车组“CR450”的动态调试及沿江高铁正式通车运营提供了坚强电力保障。


该工程线路全长27.5公里,需横跨汉宜高铁、宜兴高铁、三峡大道、峡州大道等多条交通要道,交叉跨越复杂,施工难度大。为确保工程高质高效推进,承建单位三送电网建设分公司深度运用“数智化+清单式”管理模式,并投入多类新装备。施工高峰期,单日组织120余名人员、8个作业面同步推进,历时6个月最终按期顺利完工。

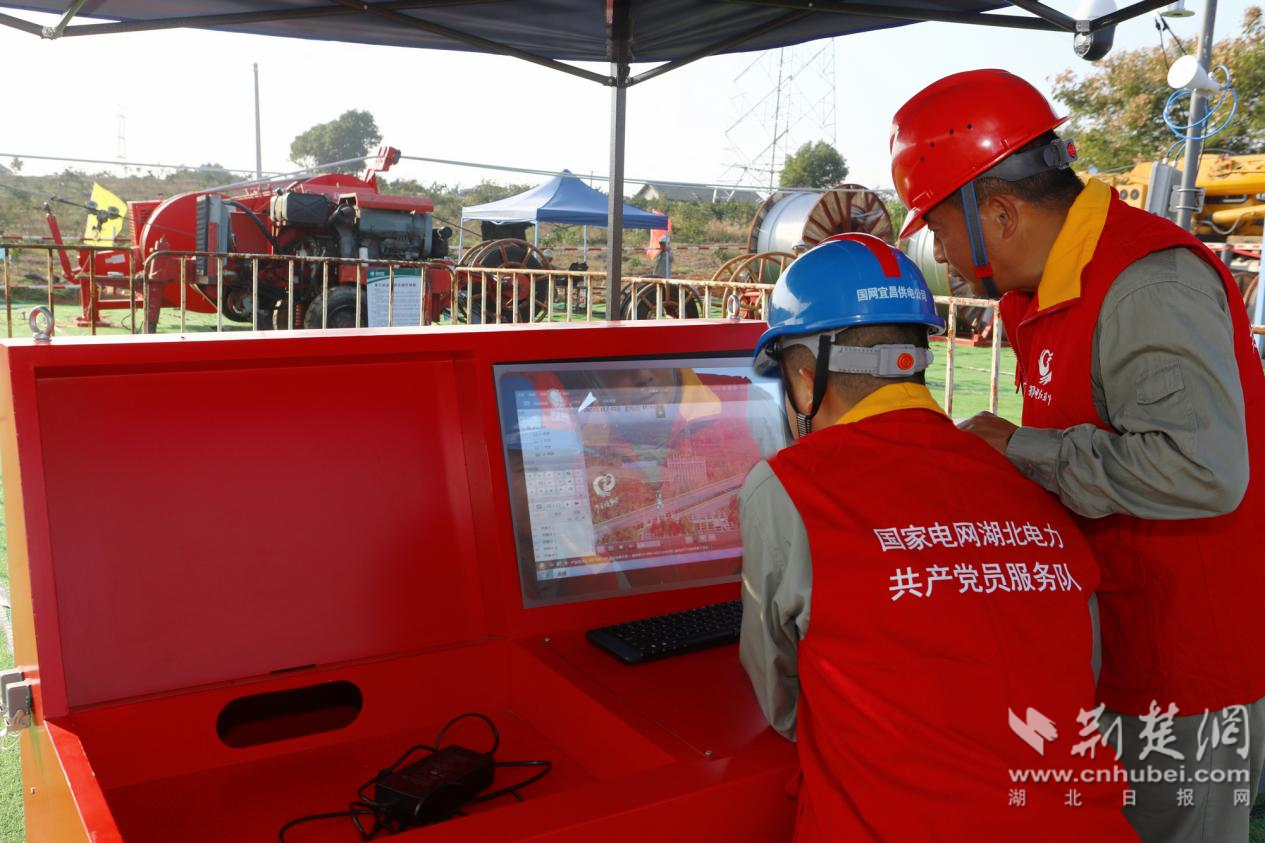

集控可视,精准控险: 针对牵张放线环节,公司创新部署集控智能可视化系统。利用高清摄像头和5G无线传输,操作人员可远程实时监控滑车、牵引绳及金具状态,显著提升放线准确度。系统将故障识别响应时间从5分钟压缩至2分钟内,导地线展放施工人员需求减少50%,从源头杜绝了安全隐患,最终实现作业零失误。

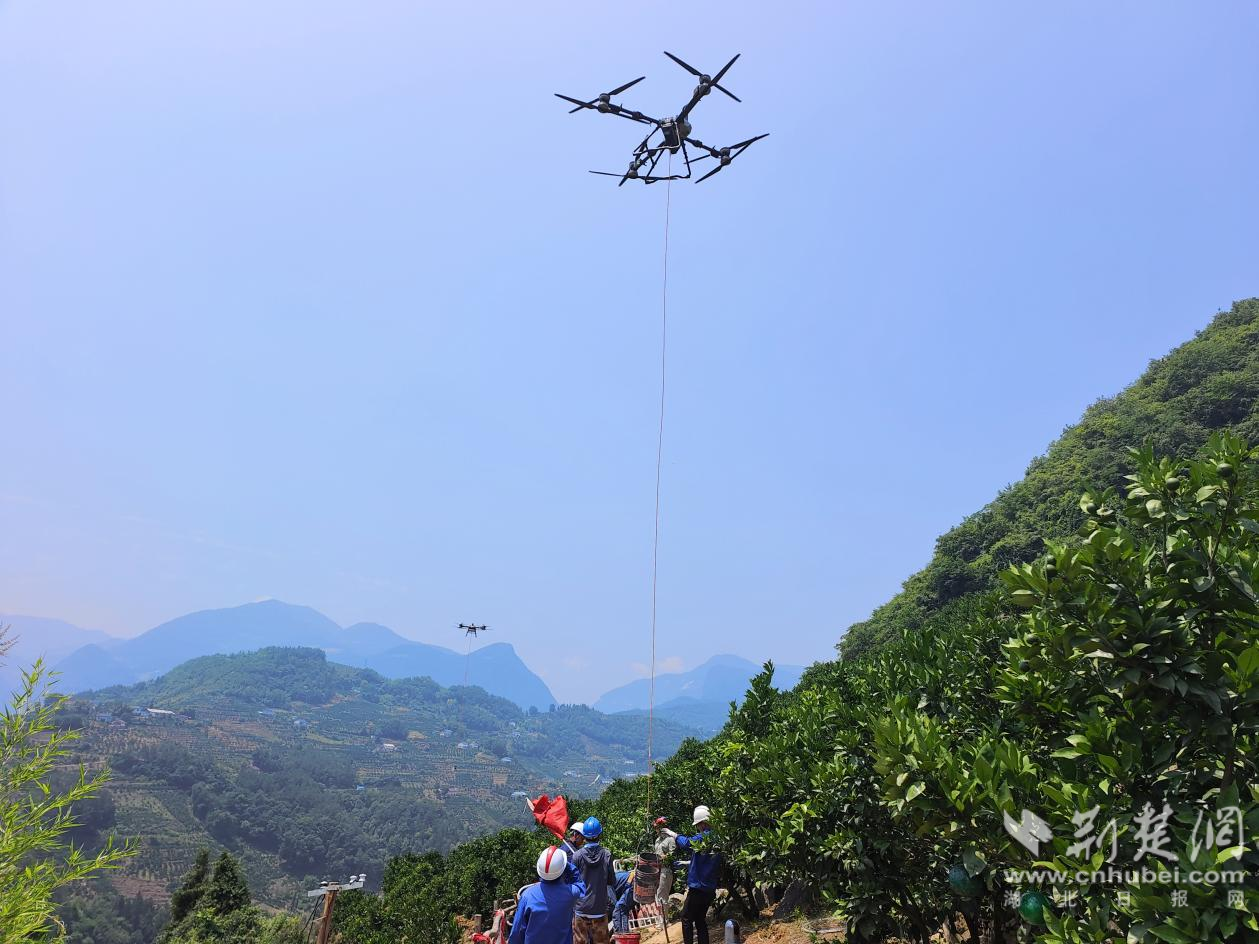

立体运输,降本增效: 受宜昌山地地形制约,传统骡马运输单基铁塔往返耗时长达50分钟,日均运量仅10吨。为此,公司首次投入重载无人机编队,构建“空中物流走廊”。无人机单次运输时间从30分钟压缩至5分钟,不仅降低了运输风险、缩短了施工时间,更减少了运输路径开挖环境侵扰达80%,实现了安全、绿色、高效的工程建设目标。

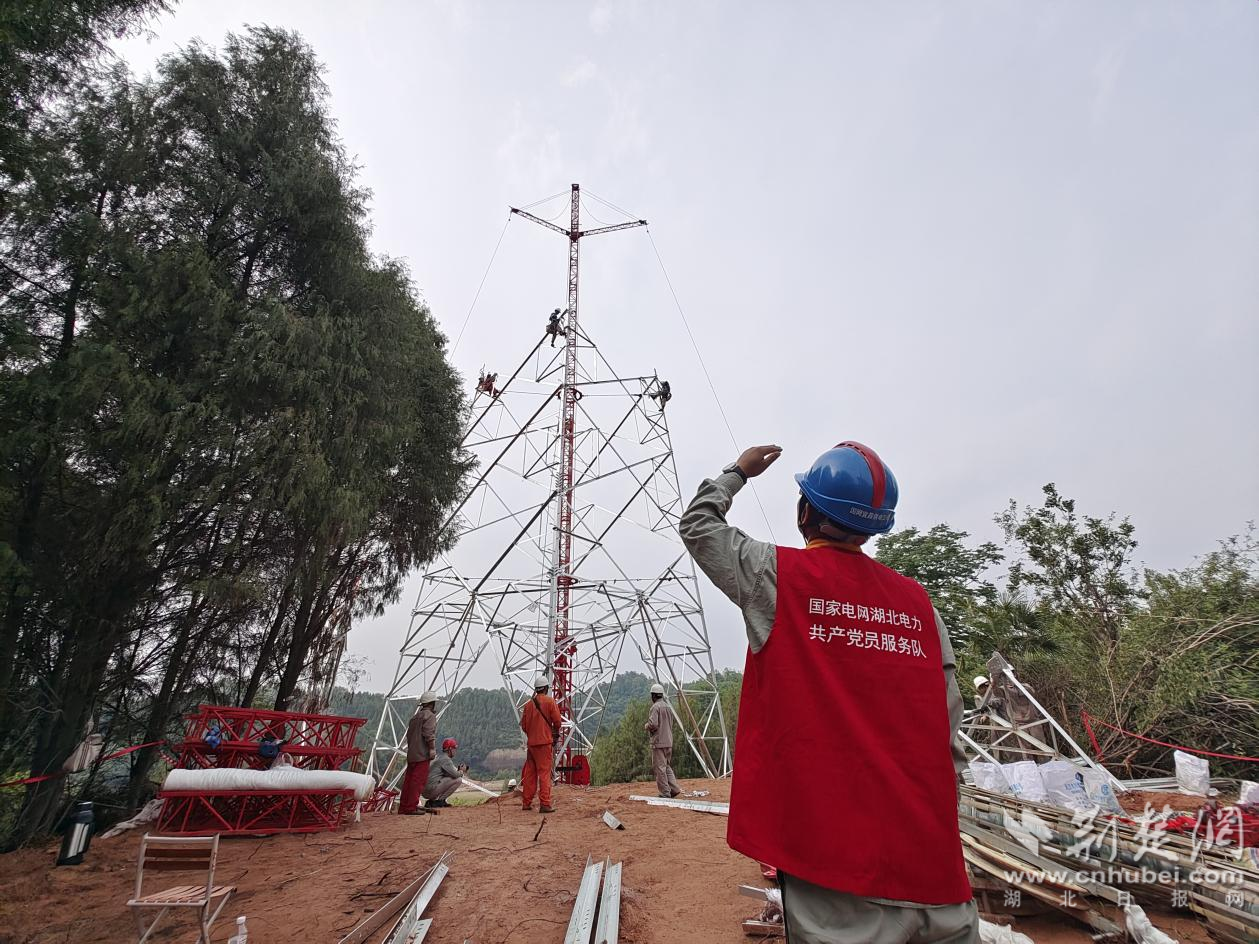

智能组塔,安全提速: 在杆塔组立阶段,公司于宜昌地区率先应用移动智能组塔装置。该装置可实时监测抱杆受力、倾斜等运行状态,现场无需布设拉线,大幅降低了组塔作业风险。同时,通过对塔材采用“预制式”成片吊装,平均组立一基铁塔用时仅需两天,比人工安装速度快了近1倍,显著提升了建设速度。


该工程投入运行后,将为全球最快高铁“CR450”的稳定可靠运行提供强劲电力保障,助力武汉至宜昌通行时间大幅缩短至近1小时,进一步强化长江经济带“黄金通道”的辐射效能,为宜昌地区经济协同发展注入强劲动能。
