500千伏建始变电站扩容,助力鄂西电网提质

发布时间:2026年06月07日09:38 来源: 荆楚网 ​(湖北日报网)

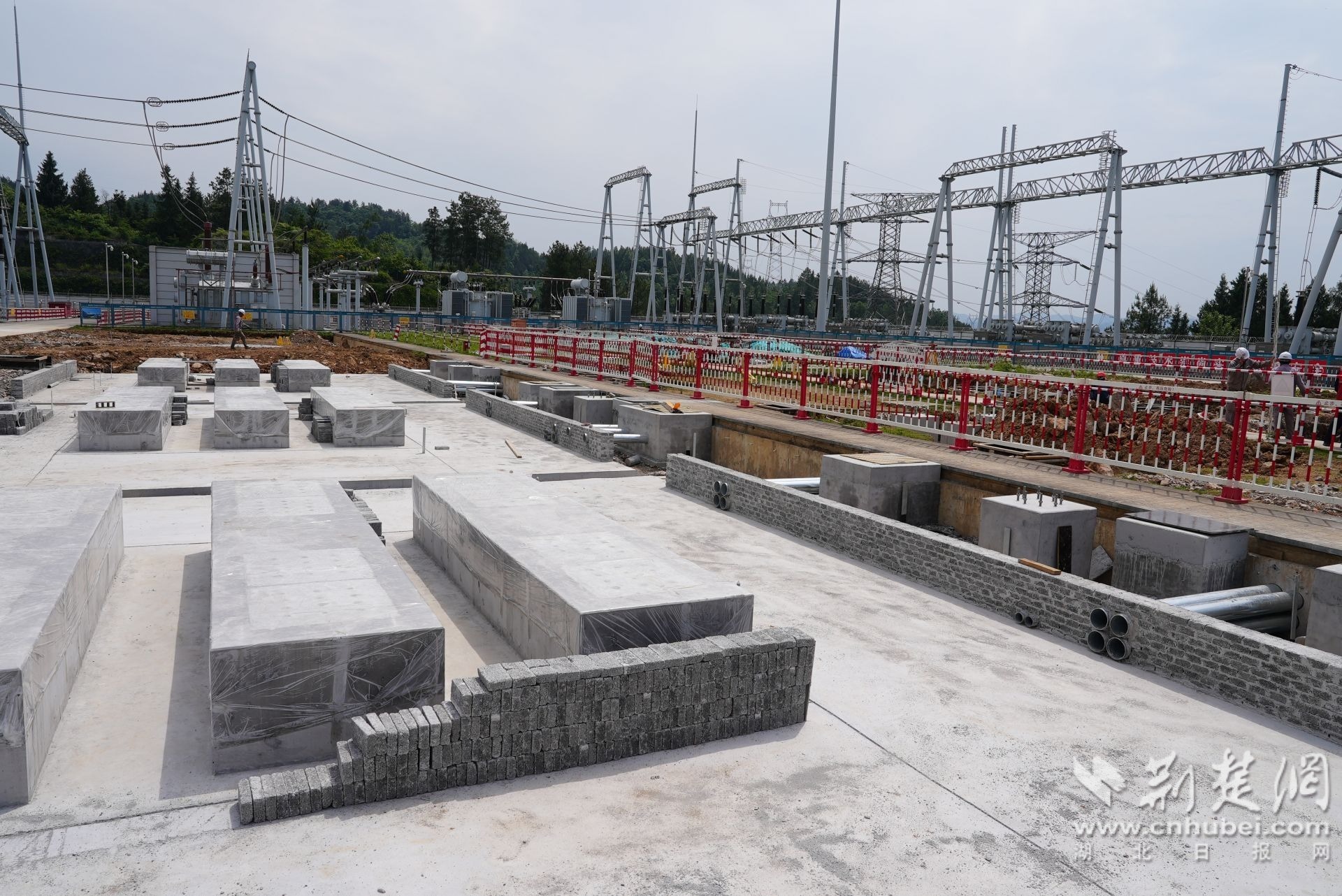

荆楚网(湖北日报网)讯(通讯员 何伟、王孟洋)6月6日,500千伏建始变电站1号主变扩建工程现场施工有序推进,土建作业稳步开展。国网湖北超高压公司宜昌运维分部工作人员驻场全程现场监护,从严落实现场安全管控措施,筑牢项目建设安全防线。


500千伏建始变电站(恩施东)坐落于恩施市崔坝镇,2020年正式投运,是恩施州首座500千伏智能变电站。站内原有1组750MVA主变,承担片区水电、风电新能源外送,以及地方工农业生产、居民生活供电重任,是鄂西电网并入湖北主网的关键枢纽。伴随新能源并网提速、区域用电负荷逐年攀升,原有的单组主变容量已难以匹配发展需求。本工程由湖北省超能电力有限责任公司承建,本次扩建新增1组1000MVA主变,同步配套新建500千伏、220千伏、35千伏配电间隔,并在原有3号主变35千伏侧新增1组60Mvar电容器,项目预计12月投产送电,全站变电容量届时实现翻倍。

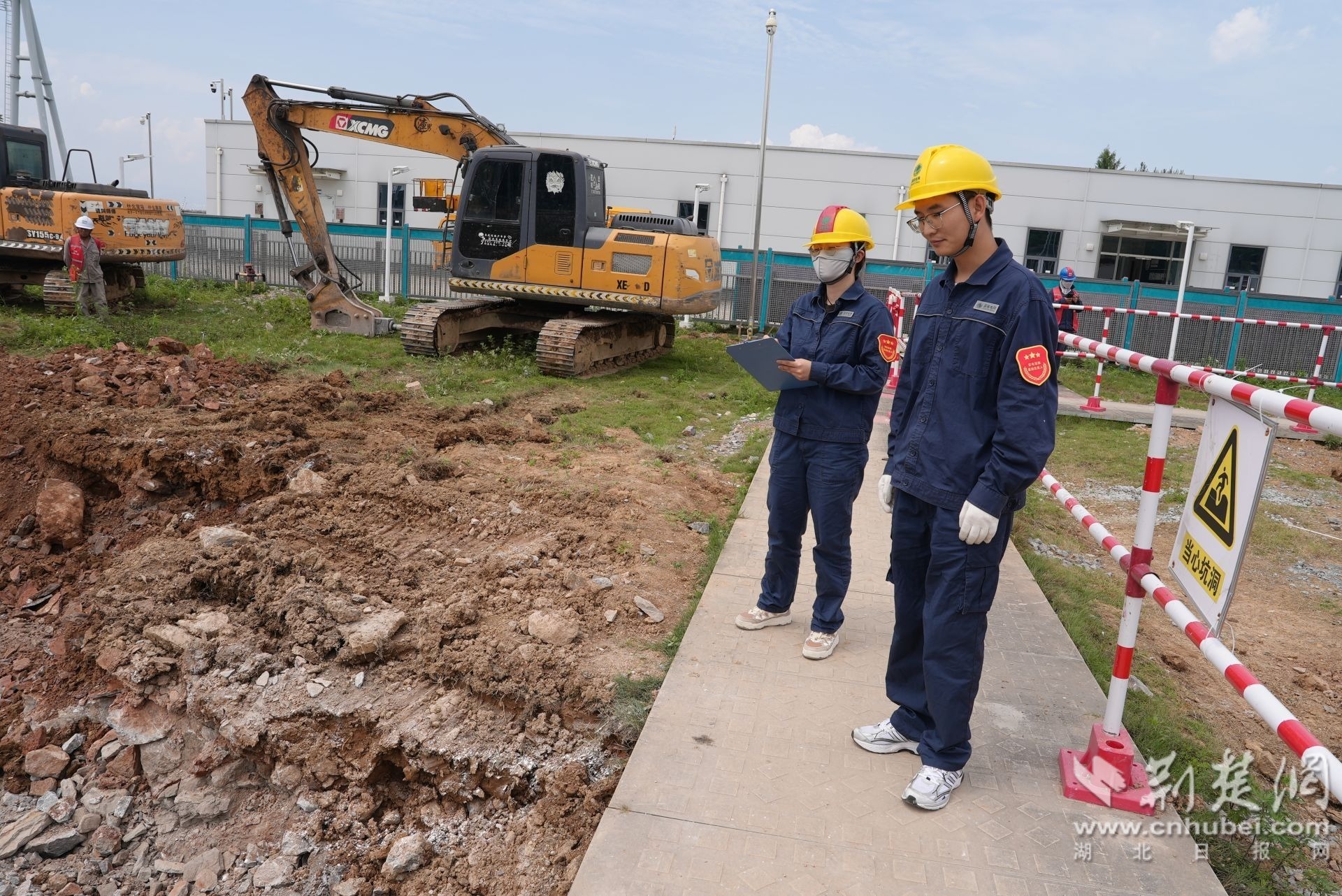

受鄂西多雨阴雨气候影响,施工现场土建、机械多工种交叉施工,安全管控风险点繁杂。运维班组落实分级巡检机制,紧盯基坑开挖、设备基础浇筑、临时用电布设等关键工序,常态化开展隐患排查,督促施工单位整改各类隐患。统筹兼顾在运设备保供与在建工程施工,保障电网平稳运行的同时高效助推项目建设提速。


本扩建工程于2026年3月31日开工,现阶段正处在土建施工阶段,后续将陆续转入电气设备安装、系统调试环节,计划2026年12月15日竣工投运。项目全容量投产后,建始变电站将形成双主变运行架构,补齐鄂西主干网架短板,打通山区清洁能源外送通道,大幅提升区域新能源就地消纳水平,持续为恩施州产业提质升级、乡村振兴发展提供坚强电力保障。
