湖北夷陵:电力迁改“用户零感知” 全力护航三峡水运新通道工程

发布时间:2026年07月27日19:38 来源: 荆楚网 ​(湖北日报网)

荆楚网(湖北日报网)讯(通讯员赵璟一、李娇艳)7月23日,湖北省宜昌市夷陵区乐天溪镇35千伏乐黄线改迁现场,电力工人忙着对5号铁塔地脚螺栓进行校正,为后续铁塔基础浇筑作准备。


当前,作为三峡水运新通道的关键配套工程,三峡电力外送通道迁改工程已全面铺开,48条输电线路将进行迁改。工程涵盖500千伏8条、220千伏9条、110千伏3条、35千伏4条、10千伏24条。根据安排,国网宜昌供电公司承接220千伏及中低压线路迁改。


作为电力迁改工程的核心主战场,国网宜昌市夷陵区供电公司负责18条电力迁改线路任务。“夷陵供电负责110千伏线路1条、35千伏4条、10千伏13条迁改,同时低压配网涉及87条(段)低压线路需局部迁改。”国网宜昌市夷陵区供电公司副总经济师蒋兴明介绍,将累计新建线路总长约105公里,拆除线路总长约200公里,规模不亚于一次区域电网的“系统重构”。

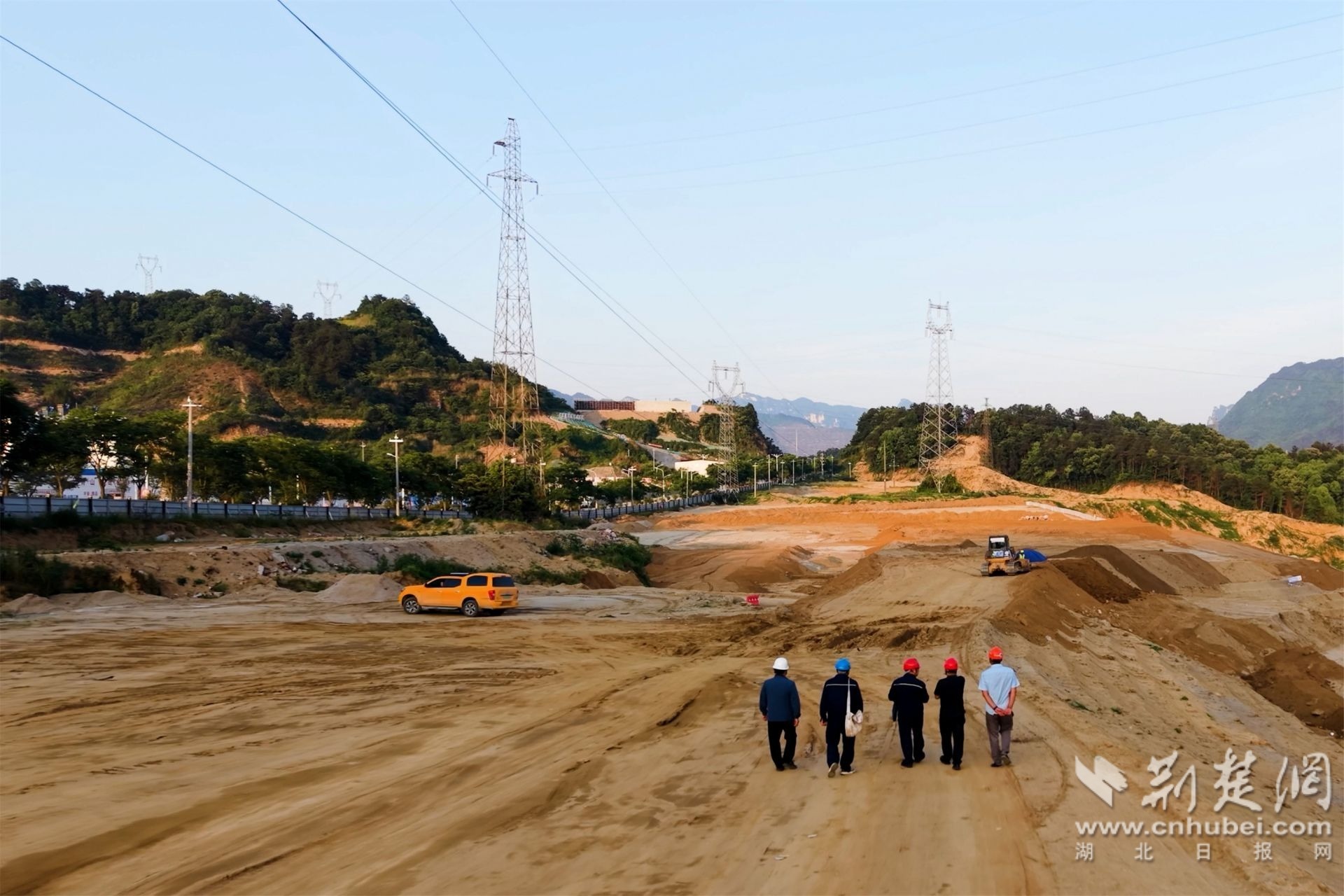

针对电力迁改工程“点多、面广、时间紧”的特点,夷陵区供电公司精准统筹部署,组建项目工作专班,在施工一线设立电力迁改项目部,实行靠前指挥、扁平化调度,保障各项作业高效落地。

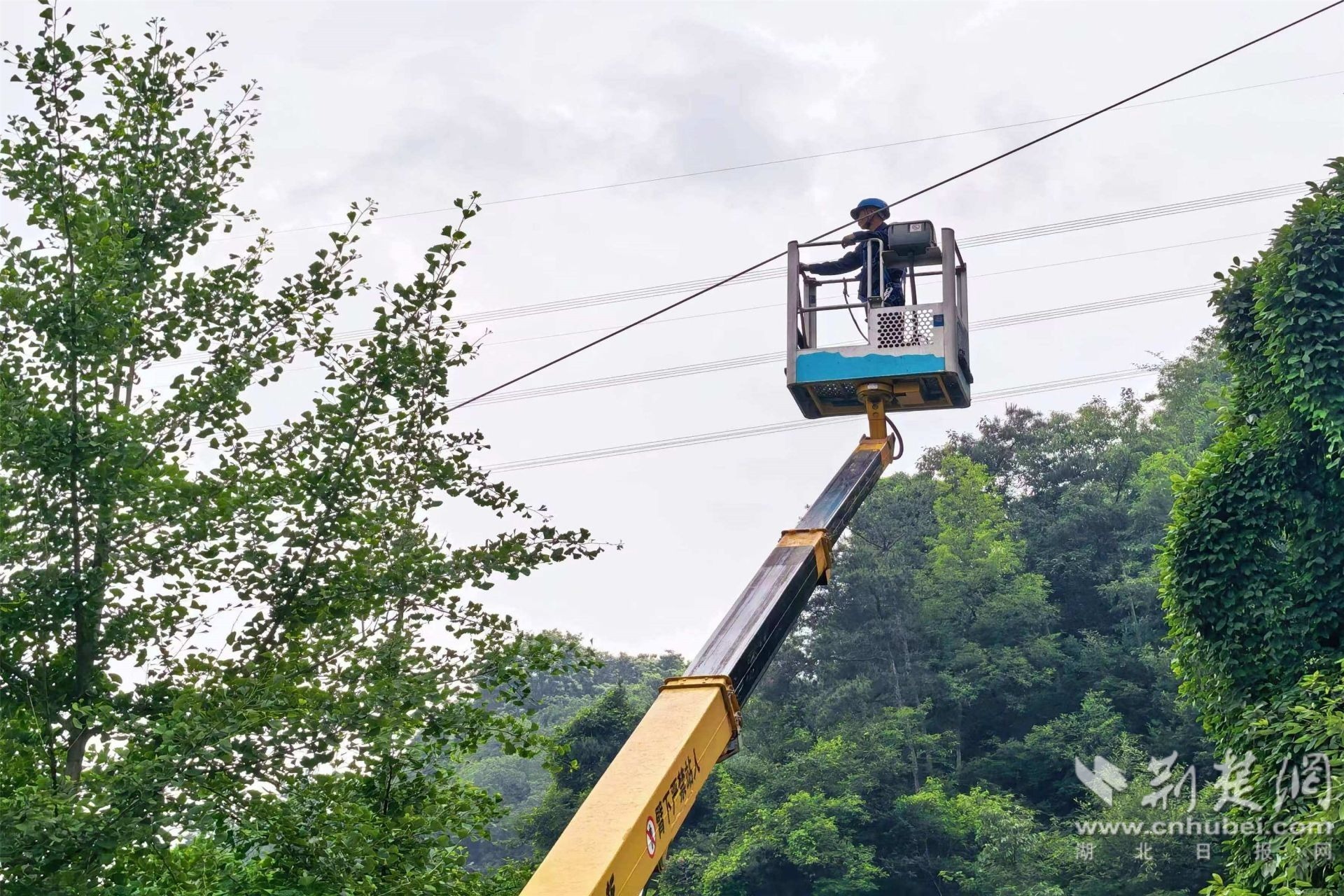

航道要迁改线路,民生用电不能受影响。为此,夷陵区供电公司制定了科学高效的施工方案。“我们采取带电作业,让用户在‘零感知’情况下,完成电力线路的‘心脏搭桥’手术。同时,针对医院、水厂等重要民生用户,提前调配应急发电车驻守。”国网宜昌市夷陵区供电公司项目管理人员邓前昌说。


战高温、保生产,夷陵区供电公司采取“白+黑”模式,白天抢抓铁塔基础、电杆组立等施工,夜间开展设备测温、熄灯巡视等精细化运维,确保项目施工进度。同时,合理调整作业时间,避开正午高温时段,在施工现场配备防暑降温物资,保障一线作业人员施工安全。

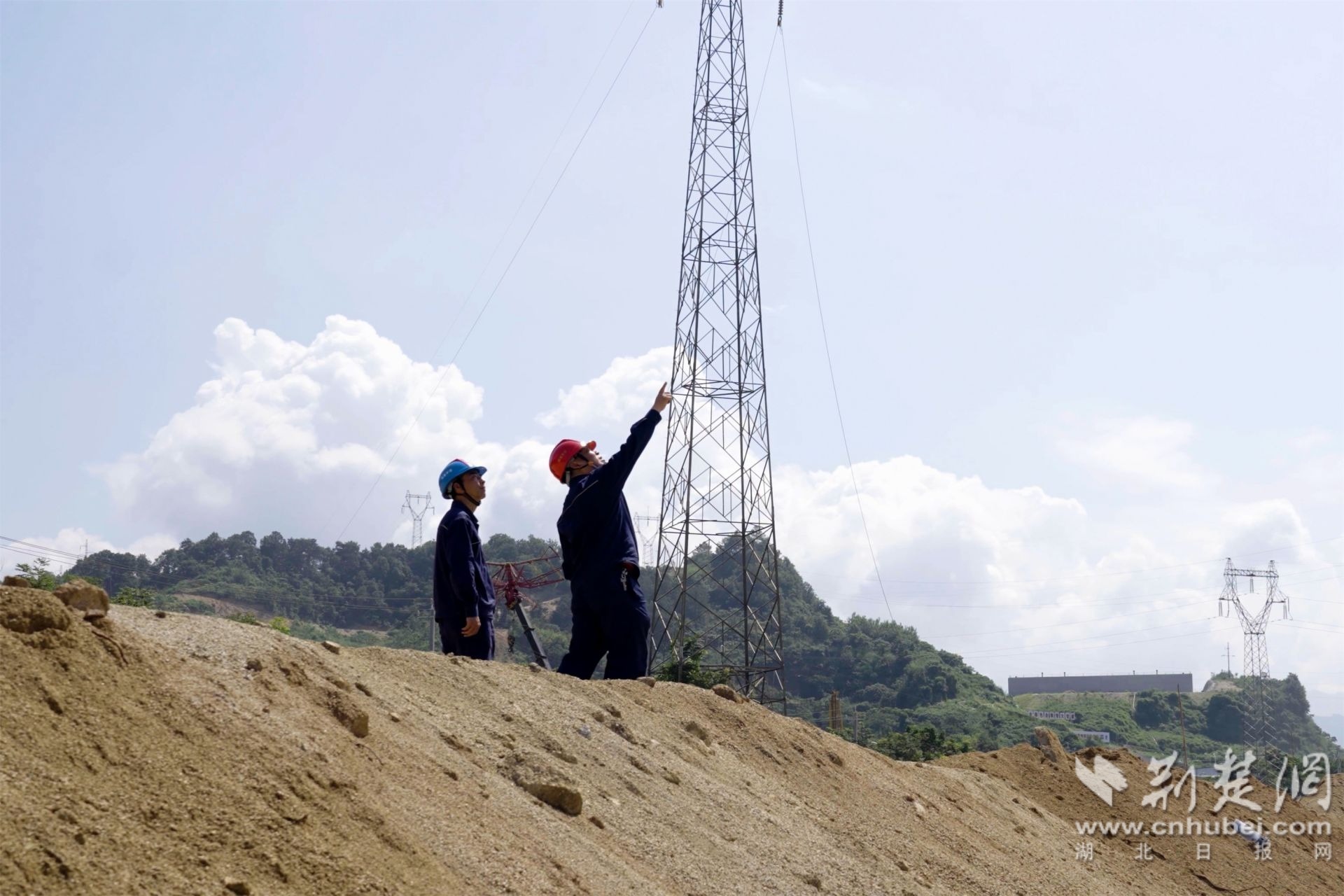

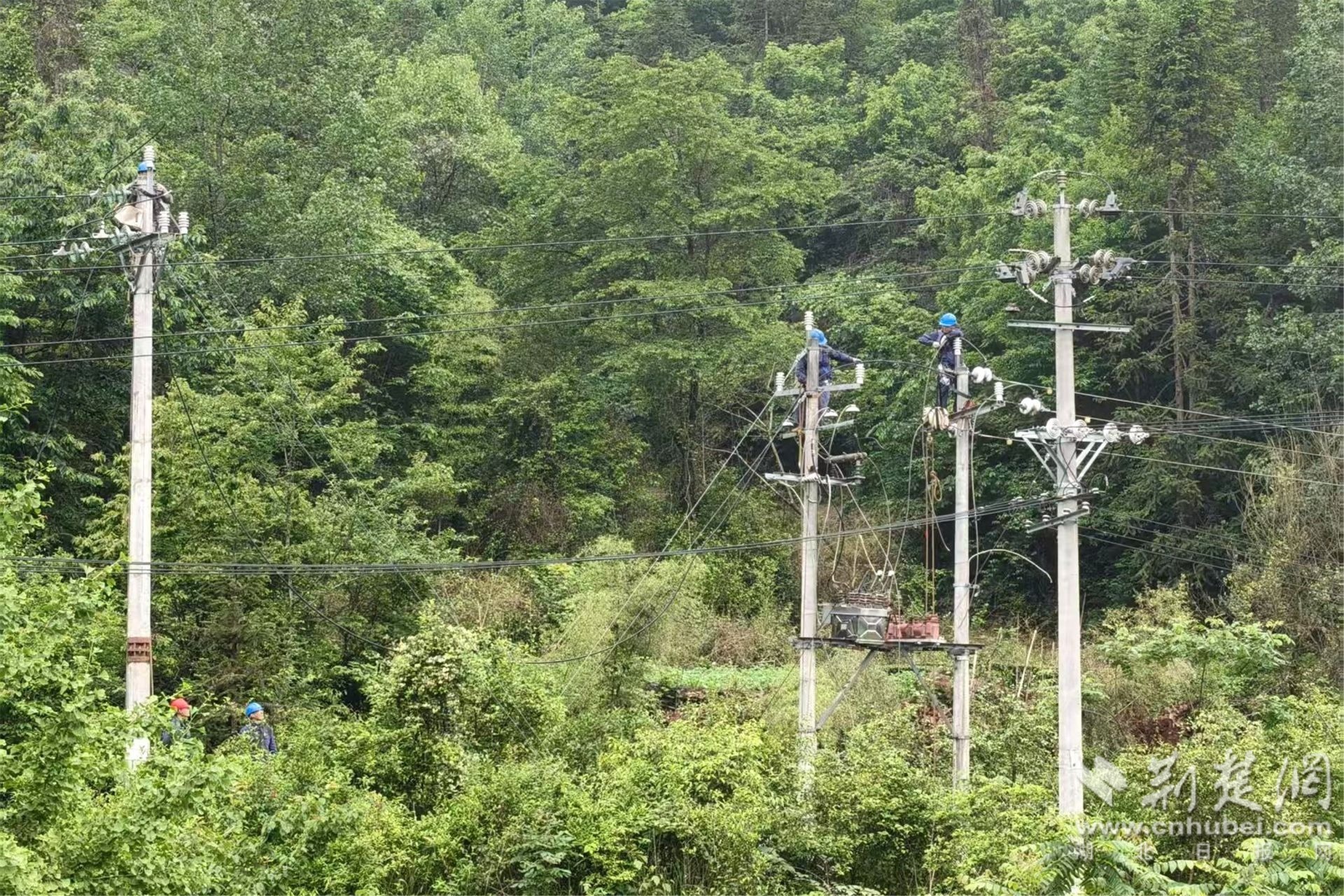

目前,夷陵区供电公司已完成25基铁塔基础施工、45基电杆组立,同步完成2.1公里35千伏线路及10余处中低压线路的临时迁改。根据施工计划,4条35千伏线路和5条10千伏线路迁改将在今年10月30日前完成。
