48条输电线路为三峡水运新通道“让路”,500千伏电力迁改工程首塔组立

发布时间:2026年08月26日08:30 来源: 荆楚网 ​(湖北日报网)

荆楚网(湖北日报网)讯(记者闻玉强 通讯员何伟、孔韬)8月24日,湖北宜昌三峡坝区电力铁塔施工区域,随着现场工作负责人一声令下,三峡水运新通道迁改工程500千伏三江二三回线路首基A3号铁塔组立作业正式开始,500千伏电力迁改工程迎来关键节点。这标志着“十五五”时期开工的首个国家重大标志性工程——三峡水运新通道配套电力工程由基础施工全面转入铁塔组立及架线施工阶段。

今年6月8日,三峡水运新通道正式破土动工。作为该工程的配套关键工程,三峡水运新通道迁改工程同步启动。此次电力迁改工程需对横跨宜昌沿江核心输电走廊的48条输电线路进行系统性迁改,其中包括8条500千伏主干线路和40条220千伏及以下线路。8条500千伏主干线路A段共涉及18基铁塔,A3号是首个开展组立作业的铁塔。

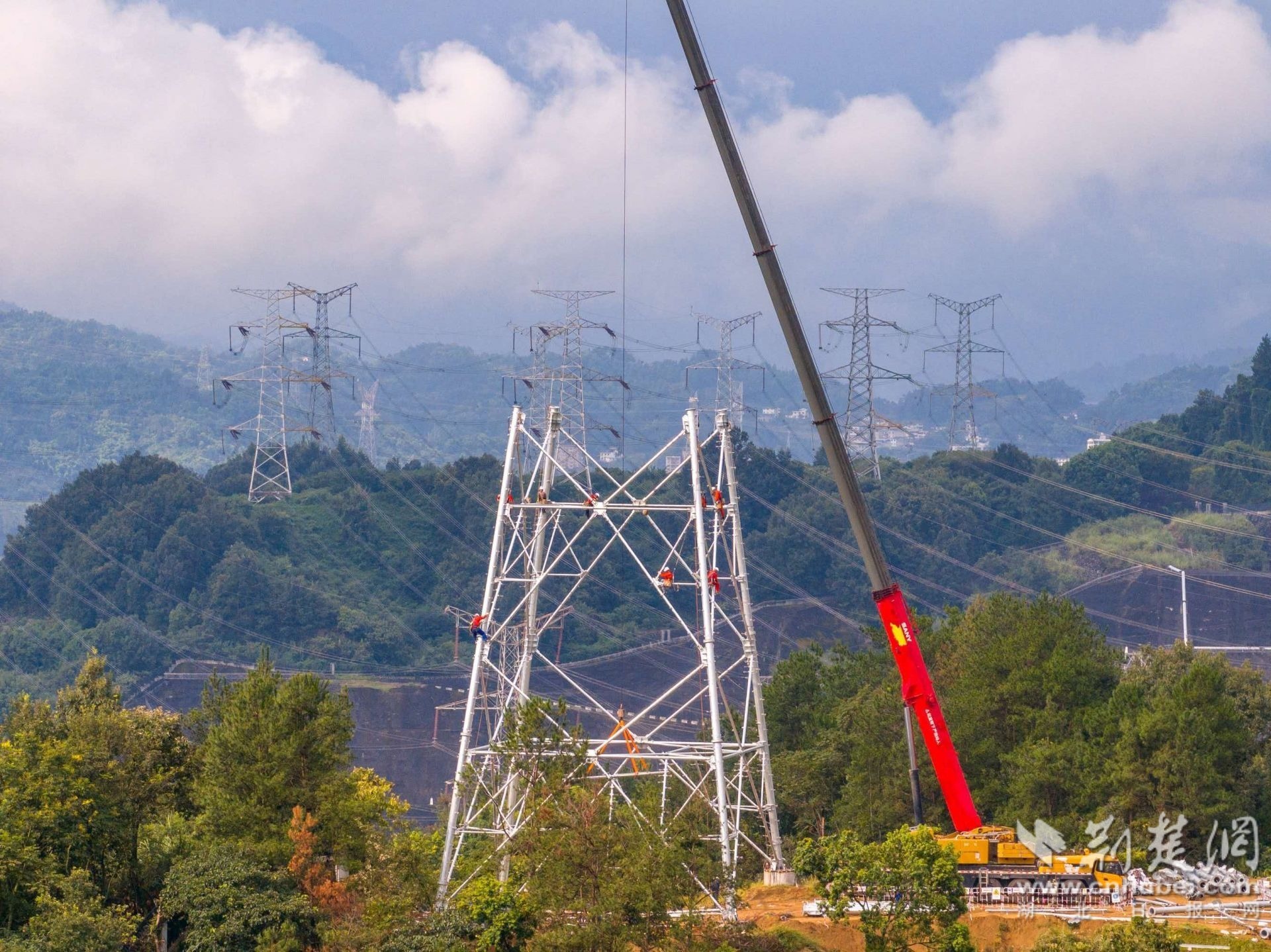

组立中的A3号铁塔。(通讯员 供图)

三峡电力外送通道是华中、华东、华南地区重要的清洁能源“生命线”。面对“航道要建设、保供不能停”的双重考验,国网湖北省电力有限公司制定“错枯水、避峰期、分段迁改、环网转供”的科学施工方案。工程把高压线路停电作业集中安排在每年10月至次年4月的长江枯水期,依托三峡区域成熟环网架构实施负荷平移与临时旁路架设,保障迁改期间三峡电力外送通道日均输送电量稳定保持在3亿千瓦时以上。

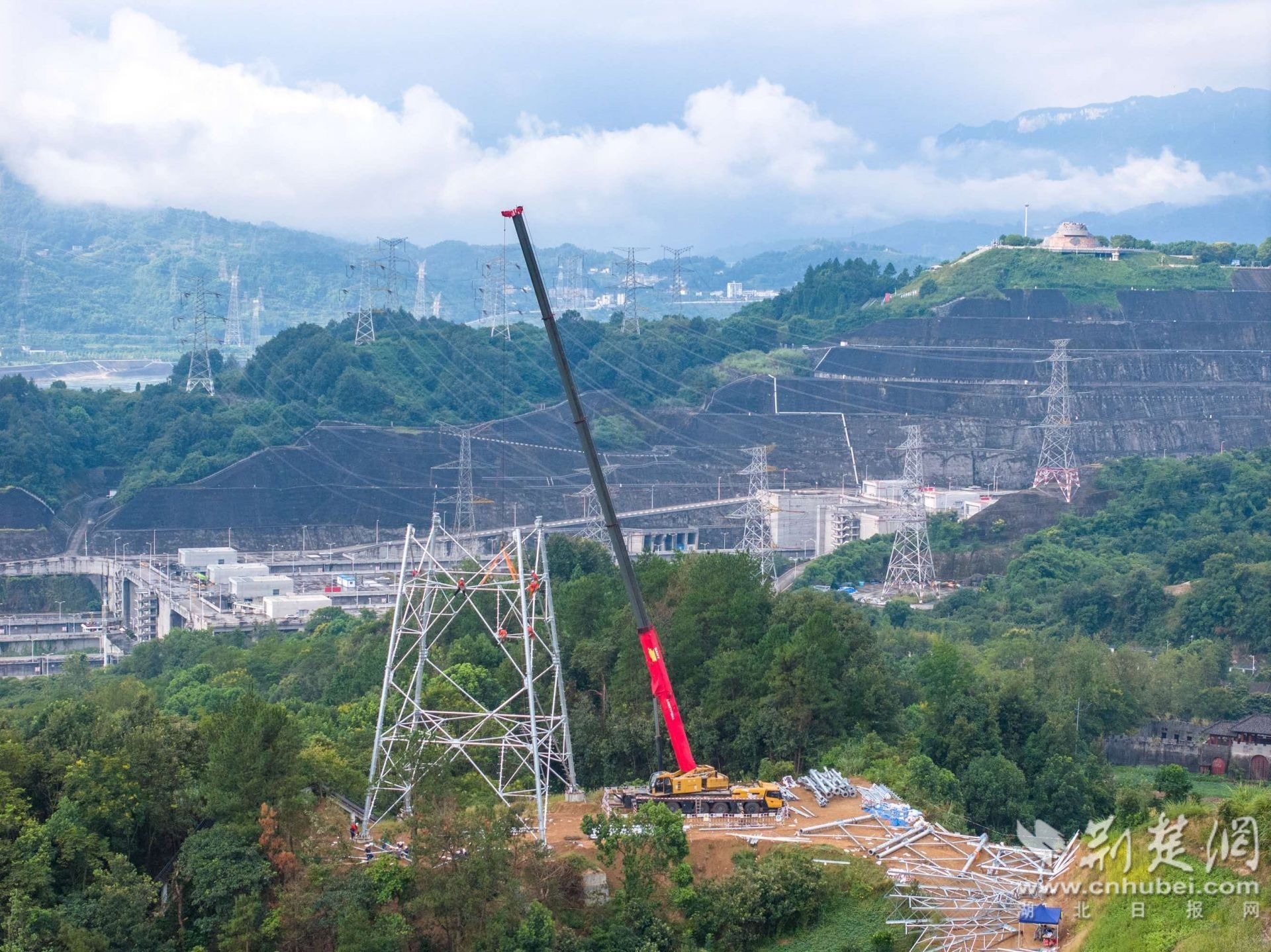

组立中的A3号铁塔。(通讯员 供图)

针对坝区地形复杂、作业空间受限的特点,工程全流程推行机械化、智能化施工模式。“电力迁改工程,安全是底线,质量是生命线。”国网湖北超高压公司三峡水运新通道迁改工程业主项目部常务副经理翁永春说,现场指挥部将严格落实安全、质量管控责任,细化施工各环节管控措施,紧盯作业现场风险点,确保整个工程安全有序、按期推进。

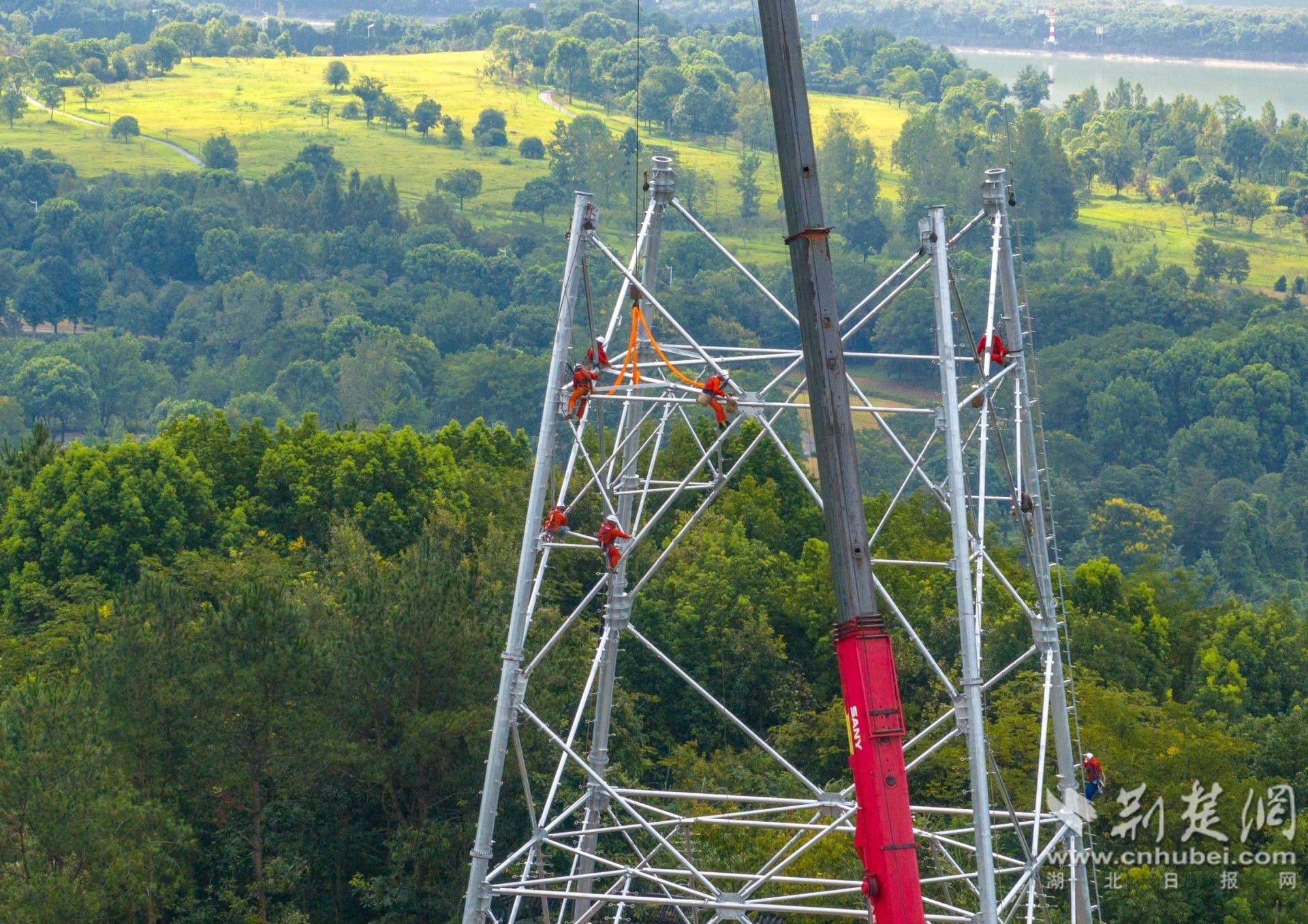

组立中的A3号铁塔。(通讯员 供图)

按照工程计划,今年年内将完成20条220千伏及以下重点前期线路迁改任务,500千伏超高压线路按建设时序有序推进。本次电力迁改工程顺利实施,既为三峡水运新通道后续建设扫清物理障碍,也通过设备升级与网架优化,进一步提升三峡电力外送安全稳定运行水平,为长江经济带高质量发展筑牢坚实能源支撑。
